Rekonstrukce a doplnění chodníků Radonice

Logo SFDI

Rekonstrukce a doplnění chodníků Radonice 2024 - 2025

Název projektu: Rekonstrukce a doplnění chodníků Radonice

                          ISPROFOND 5427510185



Dotace: 9 388 320,- Kč



Záměrem obce Radonice bylo zajištění bezpečného pohybu chodců podél silnic III. třídy č. 22417, č. 22425 a č. 22117, v úsecích:

- od první zástavby při příjezdu směrem od Vilémova až k autobusovým zastávkám „Radonice, žel.st.“,

- od železničního přejezdu při příjezdu směrem od Miřetic u Vintířova až k autobusovým zastávkám „Radonice“.

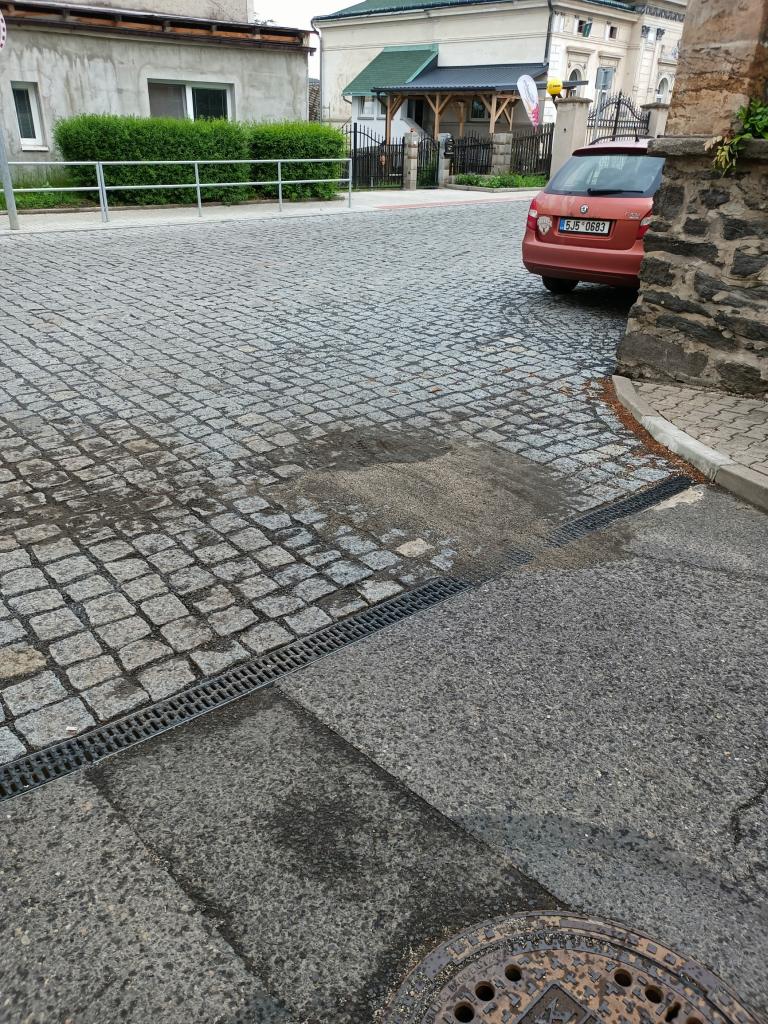

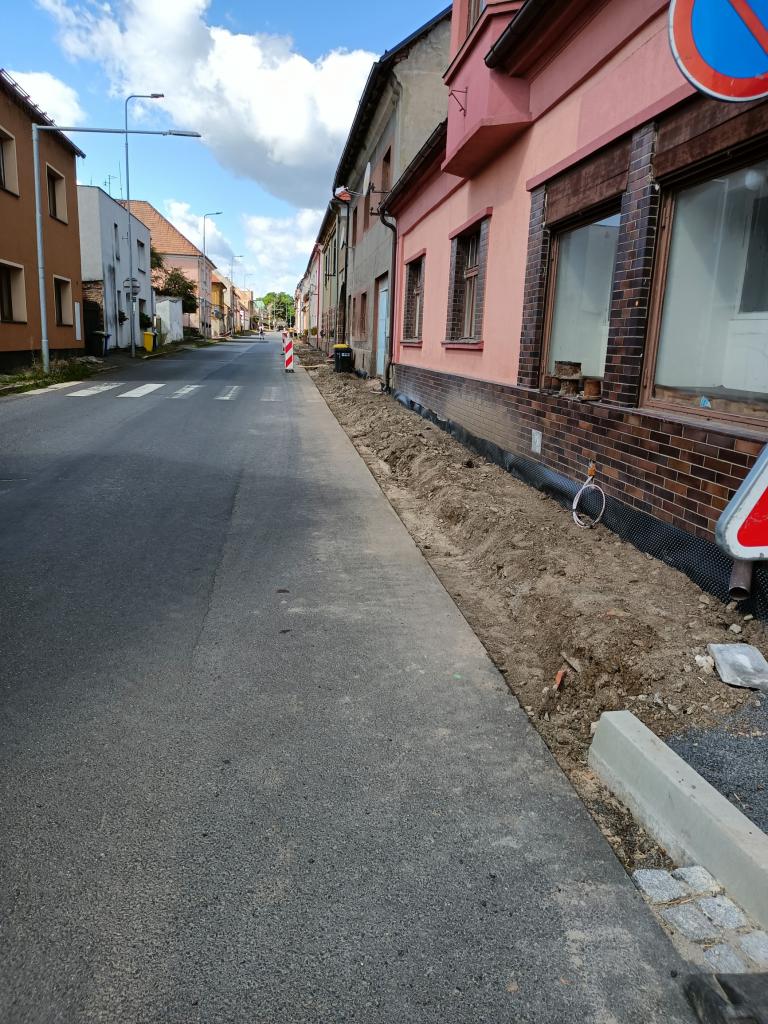

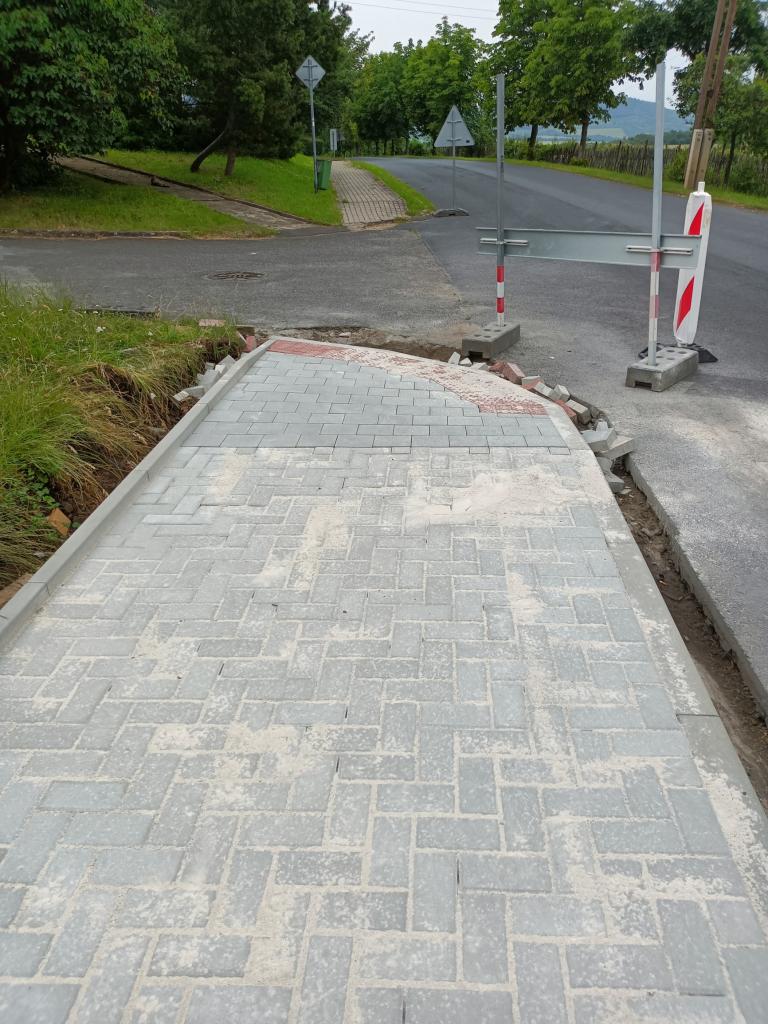

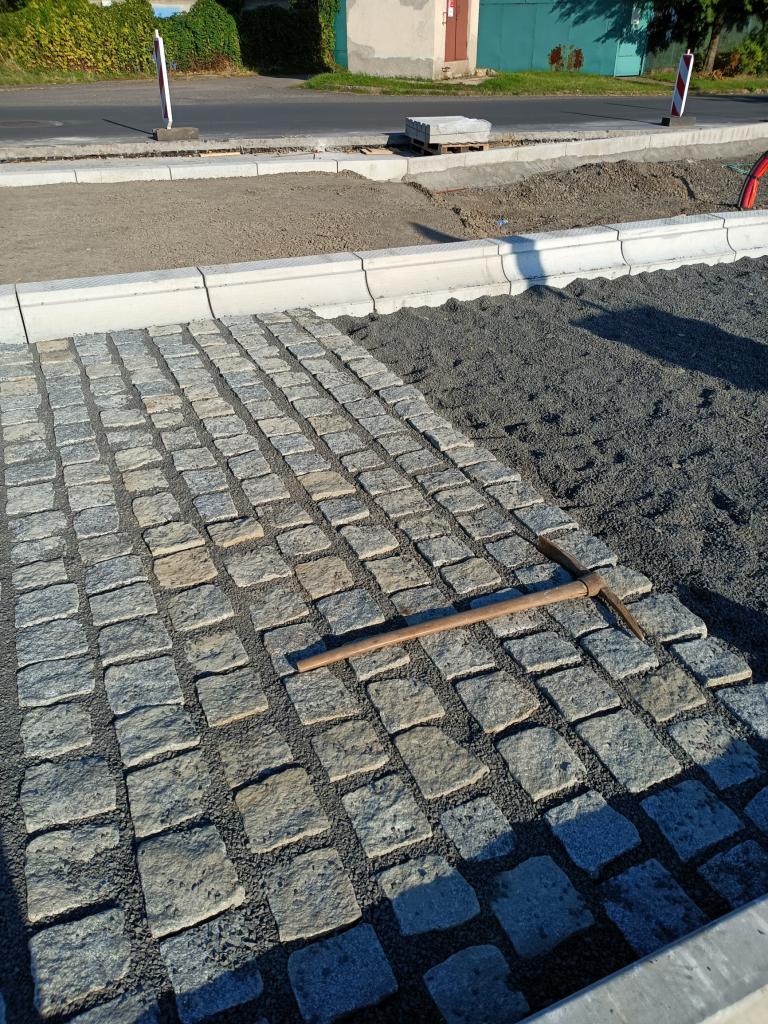

Jedná se o frekventované hlavní komunikace, které prochází středem Radonic. Nový chodník je bezbariérový dle vyhl. 398/2009 Sb. a jeho vybudování je v souladu s krajskými a regionálními dokumenty.  Proběhla rekonstrukce stávajícího nevyhovujícího chodníku a v místech, kde nebyl, byl vybudován chodník nový, dále čtyři autobusové zastávky a pět přechodů pro chodce se speciálním nasvícením vč. nasvícení adaptační zóny.

Vybudování chodníků podél silnic III. třídy v úseku vysoké intenzity dopravy přispělo ke zpřehlednění a zklidnění provozu a ke zvýšení bezpečnosti zranitelných účastníků silničního provozu na těchto komunikacích včetně jejich oddělení od automobilového provozu. Stavba tak přispěla ke zvýšení bezpečnosti dopravy a i k jejímu zpřístupňování osobám s omezenou schopností pohybu a orientace.

Projektovou dokumentaci vyhotovila Ing. Šárka Pelcová – AT v oboru dopravní stavby, číslo autorizace: 0401760, IQ PROJEKT s.r.o., Školní 3635/24, 430 01 Chomutov.



Průběh akce

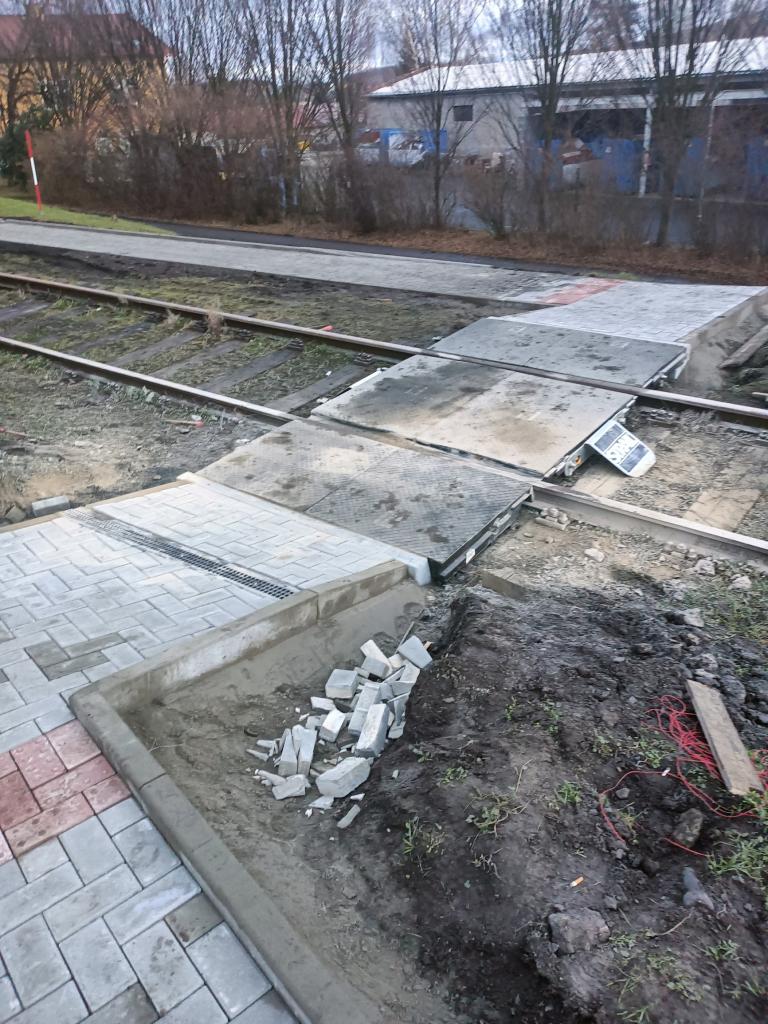

  V roce 2021 byl opraven a rozšířen chodník u nádraží směrem k bývalé konzervárně a na Vintířov, již v té době byl zpracováván projekt na rekonstrukci zbývajících chodníků v Doupovské ulici. V roce 2022 jsme od římskokatolické církve koupili pozemek na autobusové zastávce u kostela i s chodníkem ke křižovatce, proto byl projekt rozšířen a změnila se dispozice nástupního ostrůvku a čekárny. Stavební povolení bylo vydáno 24. 5. 2023, (právní moci nabylo 27. 6. 2023), rozhodnutí o povolení výjimky (výjimky na lokální zúžení šířky chodníku na 5 místech) 19. 4. 2023 (nabytí právní moci 5. 5. 2023). Přechod přes trať směrem ke zdravotnímu středisku povolil Dopravní a energetický stavební úřad (DESÚ) v Praze 25. 10. 2024.

V červnu 2023 bylo požádáno o dotaci na opravu chodníků ze Státního fondu dopravní infrastruktury (SFDI), 12. února schválil výbor SFDI přidělení dotace na tuto akci, předpokládaná cena byla 16 256 739,- Kč.

V úterý 2. ledna 2024 byla přes portál vhodné uveřejnění vyhlášena výzva na podání nabídek na podlimitní veřejnou zakázku na stavební práce „Rekonstrukce a doplnění chodníků, Radonice“. Konečný termín pro podání nabídek byl 13. února, nabídku podalo 12 zájemců:

Tvrzník stavby s.r.o., Kadaň;

KV Realinvest s.r.o., Karlovy Vary-Dvory;

Metrostav DIZ s.r.o., Praha – Libeň;

ALLKON s.r.o., Meziboří;

Silnice Topolany a.s., Chomutov;

SMI-ČR s.r.o., Praha – Vysočany;

JMV tech s.r.o., Most;

Chládek & Tintěra, a.s., Litoměřice;

FREIBAU s.r.o., Praha;

STAVRYCHLE s.r.o., Praha;

Šilhánek a syn, a.s., Kryry;

STAVMAX Group s.r.o., Klášterec nad Ohří.

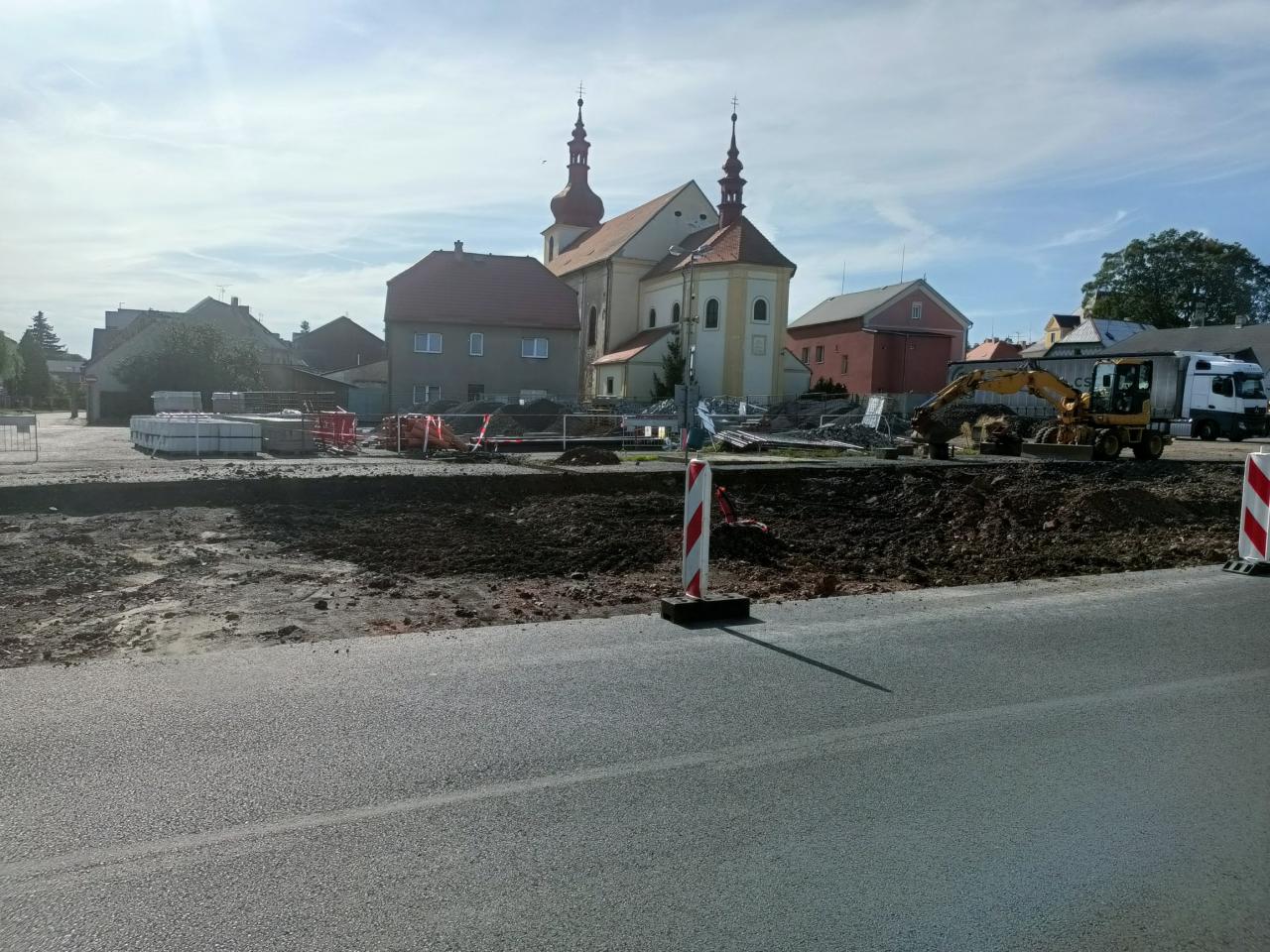

Komise ve složení Lucie Nagyová, Kateřina Tumpachová a Robert Třešňák doporučila vybrat firmu Silnice Topolany a.s. s cenou 11 904 994,44 Kč s DPH. Zakázku administrovala firma A.I. Consulting Praha.

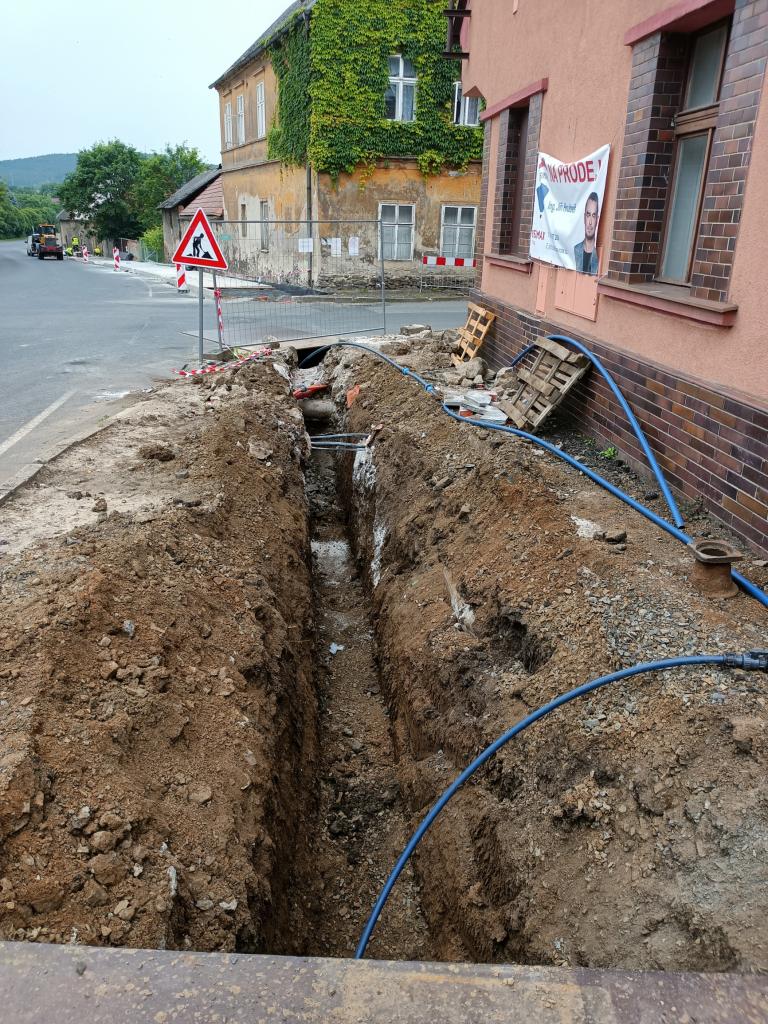

Zároveň jsme jednali se Severočeskou vodárenskou společností, zda na místě předpokládané rekonstrukce nepotřebují opravit vodovod či kanalizaci, a obec oslovila firma CETIN, která plánuje v Radonicích a ve Vintířově pokládání optických kabelů.

Ve středu 3. dubna proběhla úvodní schůzka kvůli realizaci opravy chodníků v Radonicích za účast TDI, firmy Silnice Topolany, firmy CETIN a Schlike kvůli koordinaci prací (pokládání optických kabelů). Poté začala firma Schlike pro CETIN s pracemi na pokládce optických kabelů.

Ve čtvrtek 9. května byla předána stavba – oprava chodníků v Radonicích – zhotoviteli. Mezitím už byly zahájeny práce na rekonstrukci vodovodu od bývalé drogerie ke kolejím.

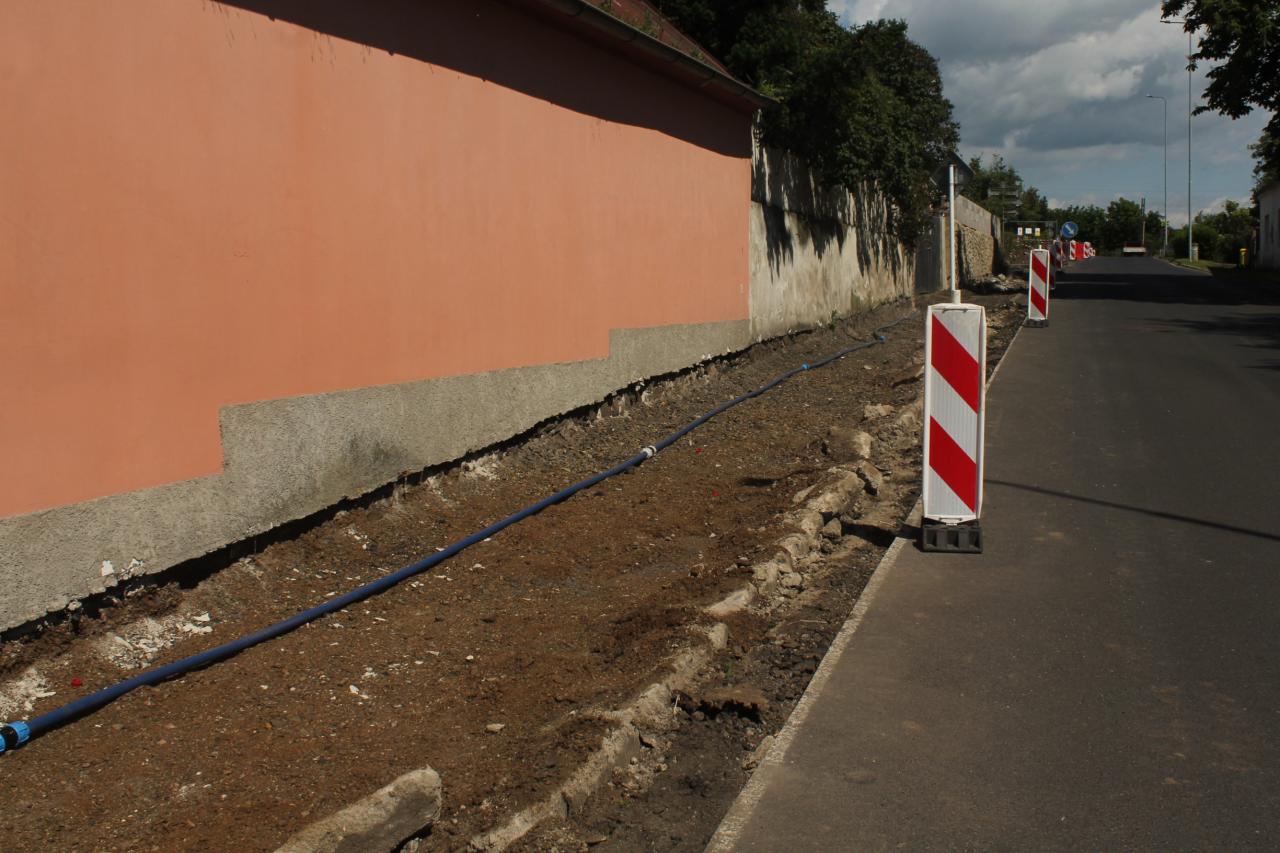

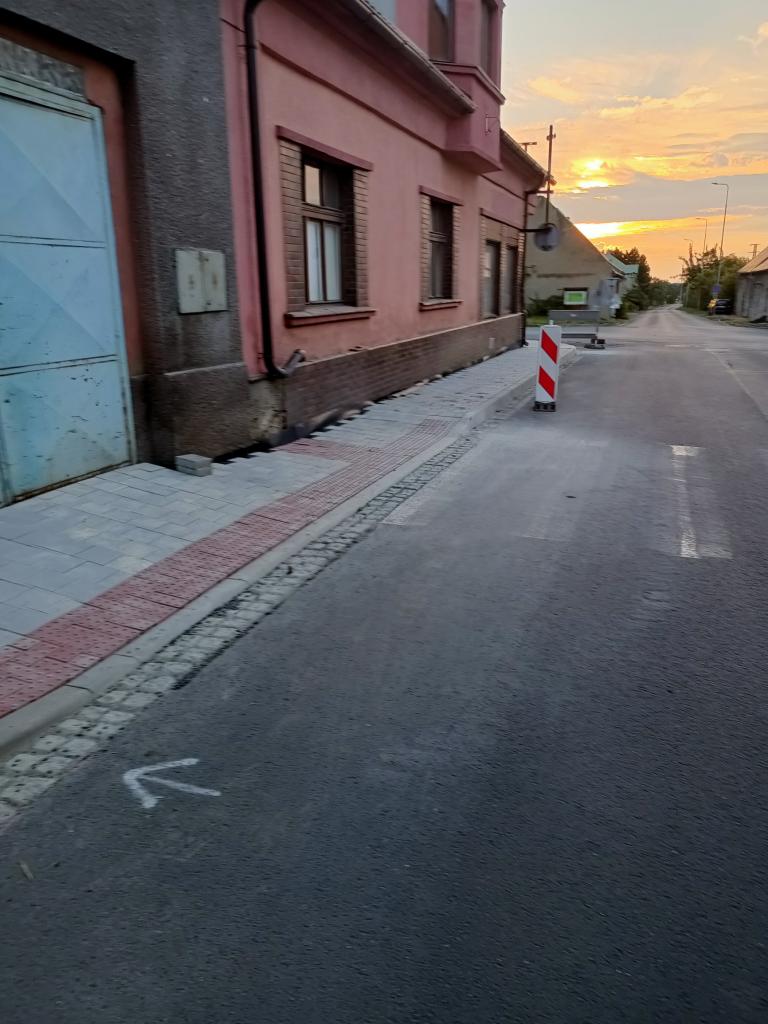

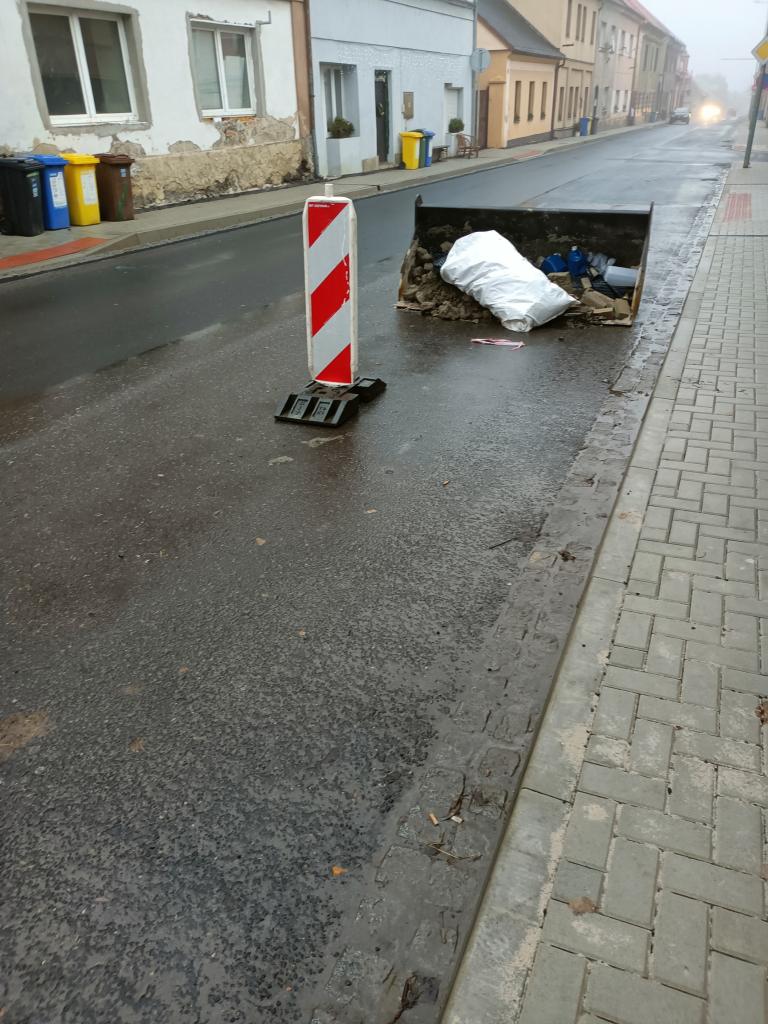

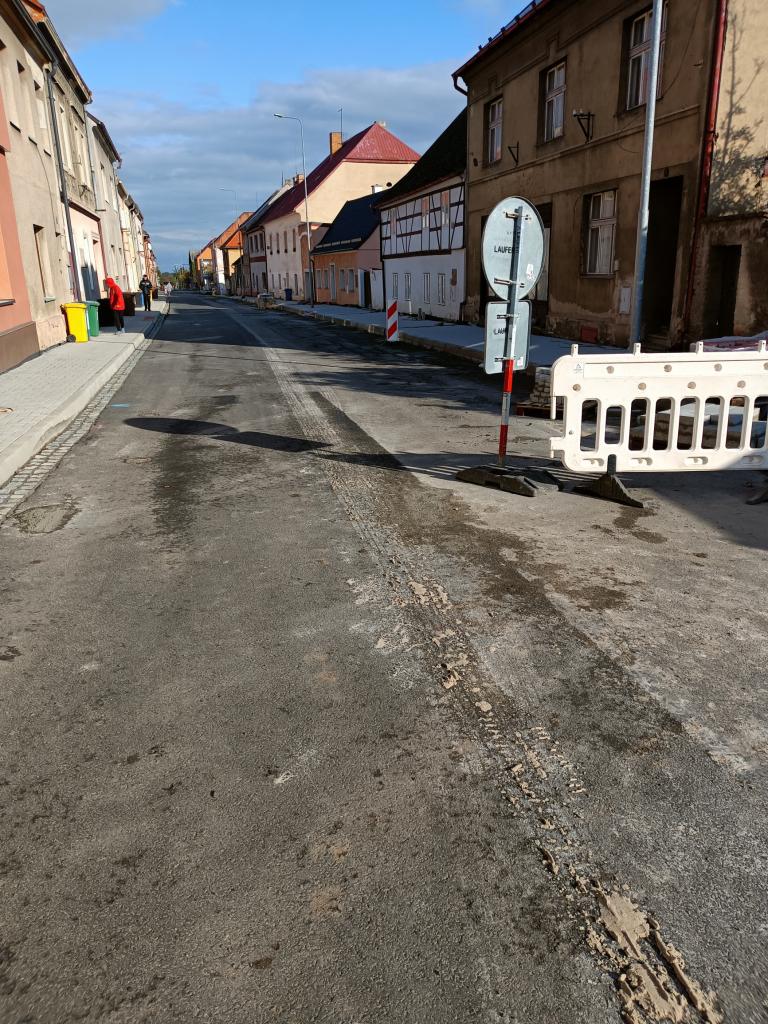

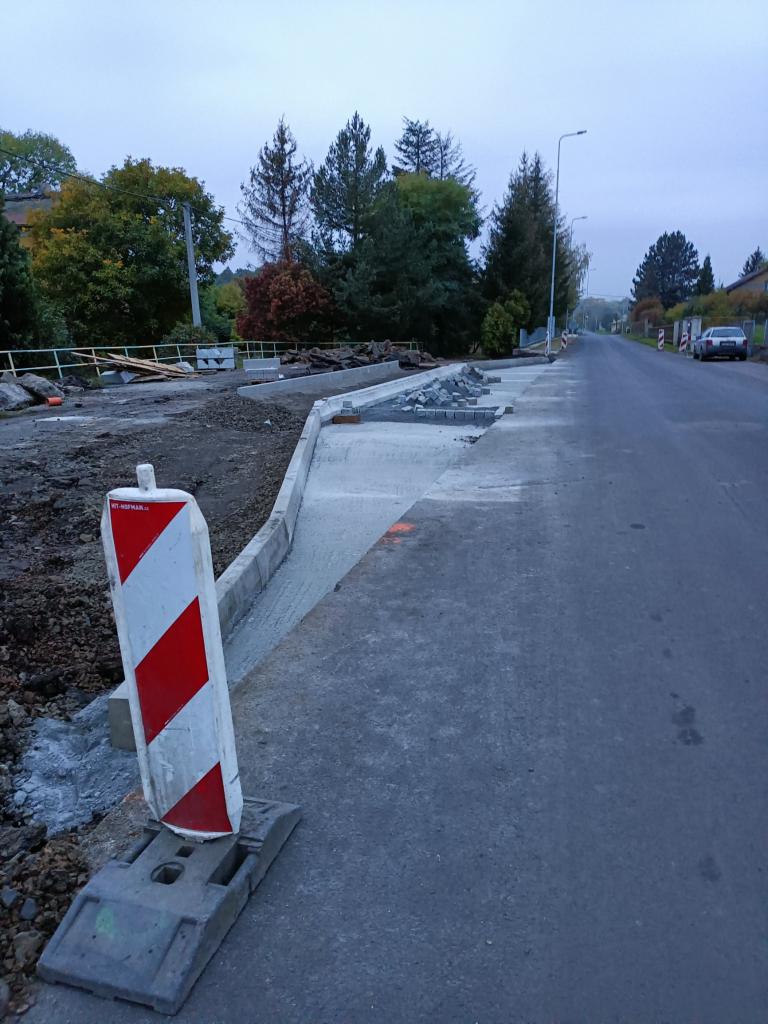

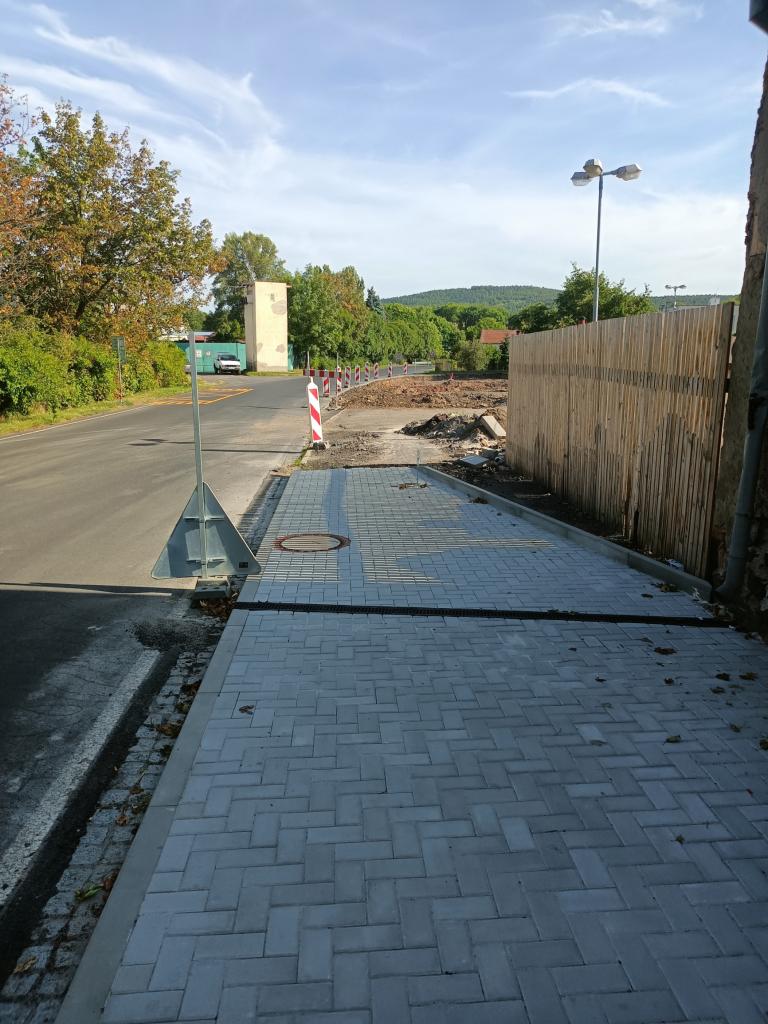

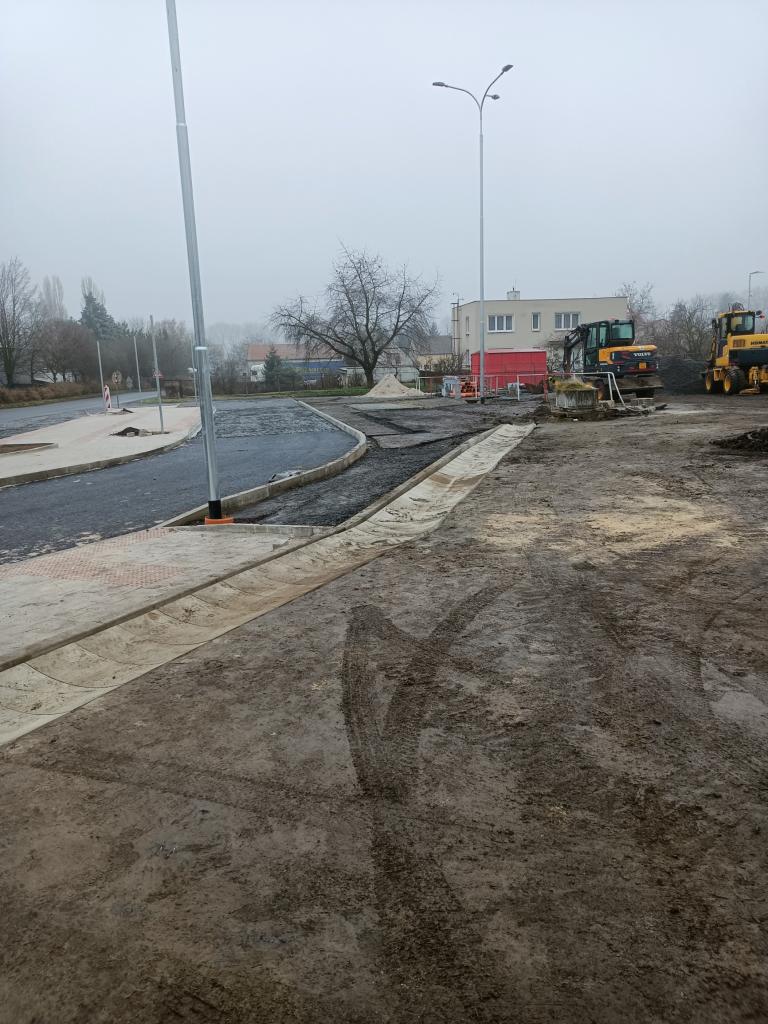

Stavební práce na rekonstrukci a doplnění chodníků v Radonicích pokračovaly i po prodloužení termínu 30. listopadu. Převzetí stavby s vadami a nedostatky, které nebrání užívání, začalo v pondělí 30. prosince s tím, že vady a nedodělky budou odstraněny do konce března 2025. Bohužel se tak nestalo a některé byly dodělávány ještě v květnu. Začátkem července obec požádala o kolaudaci celé akce odbor dopravy MěÚ Kadaň, na kontrolní prohlídce 8. srpna byly zjištěny některé nedostatky (umístění dopravního značení zejména u zpomalovacího prahu před školou, doplnění signální dlažby aj.), jež byly odstraněny zhotovitelem v září 2025. Kolaudační rozhodnutí na tuto stavbu bylo vydáno 1. prosince 2025 a nabylo právní moci další den. Ovšem netýká se to přechodu přes trať směrem ke zdravotnímu středisku, který povoloval Dopravní a energetický stavební úřad (DESÚ) v Praze a který stanovil, aby před kolaudací byl zaveden zkušební provoz. Po schůzce 4. srpna 2025 za účasti zástupce zmíněného úřadu, Správy železnic, policie a zhotovitele byl zkušební provoz zahájen 5. srpna. 26. listopadu 2025 jsme požádali Správu železnic o vyhodnocení zkušebního provozu, neboť jejich zpráva jen podkladem pro kolaudaci DESÚ, odpověď přišla 7. ledna, tudíž bylo ihned požádáno o kolaudaci.

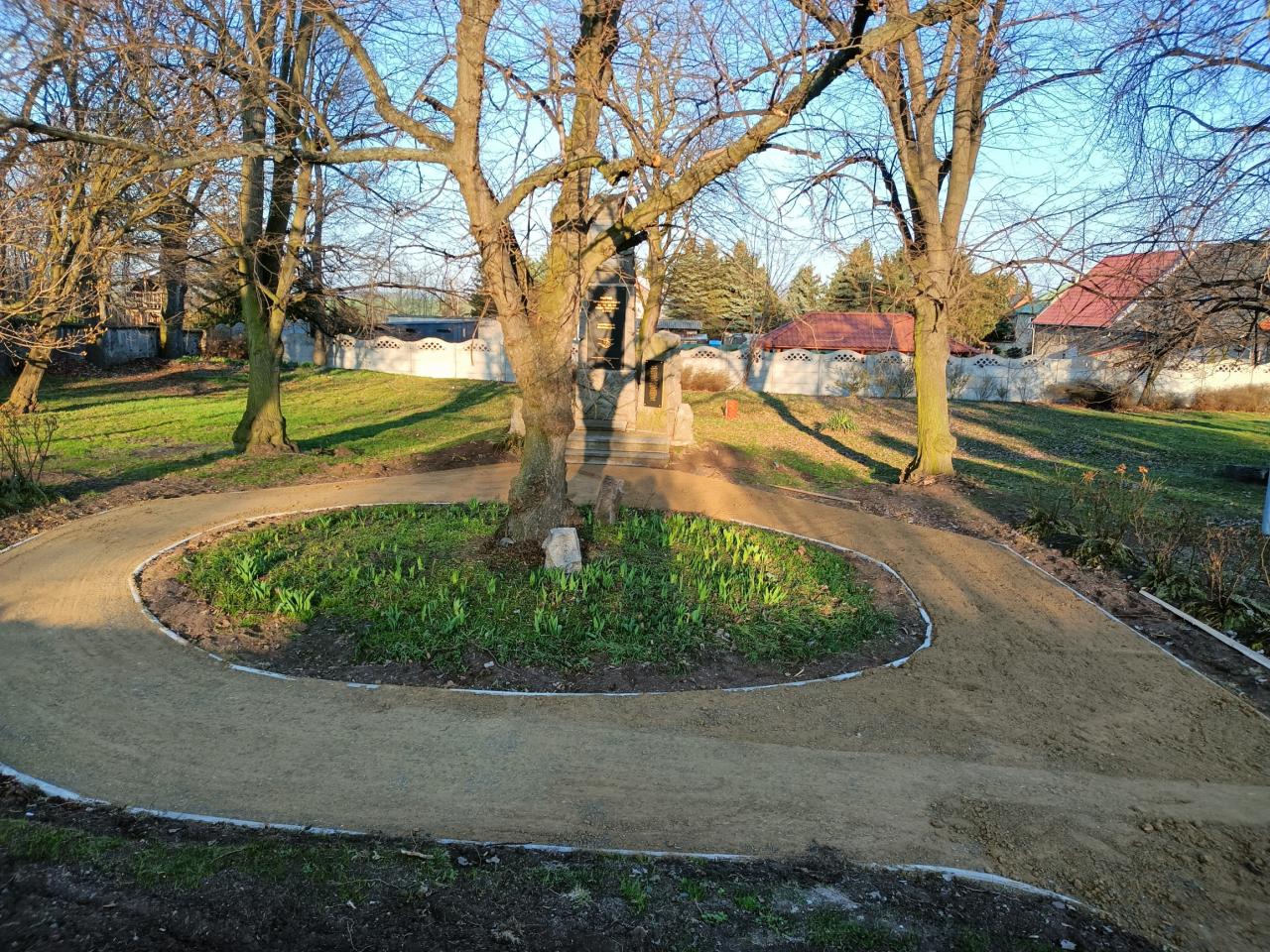

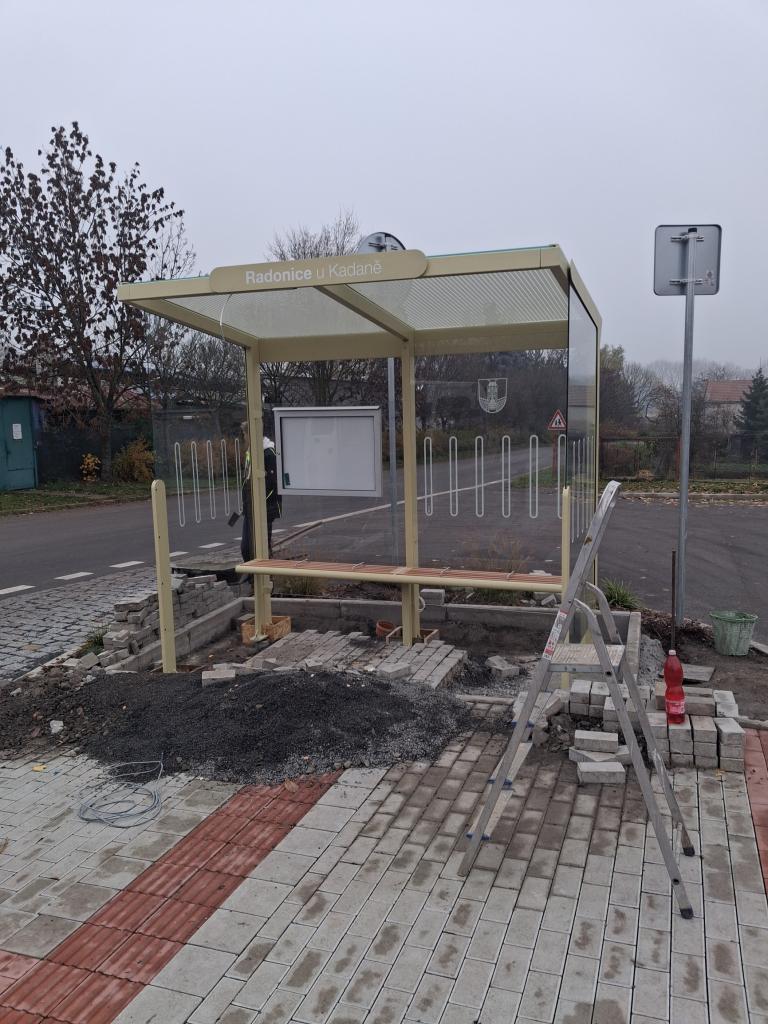

    V polovině srpna 2025 bylo zřízeno odběrné místo (OM) elektřiny pro autobusovou čekárnu, až za dva měsíce byla umístěna kamera (kvůli které jsme hlavně čekali na zřízení OM). Čekárna  byla postavena ve středu 12. listopadu a od 29. listopadu zde svítí i světlo a funguje vnitřní kamera.

Celkové náklady dle uzavřené smlouvy se zhotovitelem včetně dodatků - 14 062 412,29 Kč, celkové uznatelné náklady - 11 045 082,71 Kč, dotace – 9 388 320,- Kč.

Celkové náklady na celou akci včetně stavebních prací, projektové dokumentace, stavebního dozoru, získání dotace, nové čekárny činily 15 289 539,55 Kč.


Logo SFDI

Datum vložení: 14. 1. 2026 11:16
Datum poslední aktualizace: 14. 1. 2026 11:51
Autor: Jana Kulichová
